外銷業務 KPI 設計錯了,主管每個月底都在猜測問題在哪裡。正確的 KPI 體系,讓主管在問題發生的前兩個月就能看到警訊——而不是等業績掉了才開始追原因。

本文提供外銷業務主管 KPI 範例、業務助理 KPI 範例、採購 KPI 項目,以及 KPI 儀表板的設計方法,可直接套用到您的外銷業務管理架構中。

正在規劃外銷業務 KPI 體系? 美佳能海關數據 CRM 讓您的 KPI 追蹤從手動表格升級成即時儀表板。加 LINE 諮詢 KPI 工具整合
重點摘要
外銷業務 KPI 設計的核心原則是「前置行動指標優先」:因為 B2B 海外成交週期通常 3-6 個月,純看月度業績會讓問題被延遲發現。主管 KPI 應同時追蹤執行量(開發信數、新接觸客戶數)與轉換率(回覆率、報價轉訂單率),並依漏斗三層分設核心指標。( 依據:B2B 業務管理通識,業界廣泛採用的前置指標概念)
外銷業務主管如何設計有效 KPI?
KPI 設計的最常見失誤是:只追結果,不追過程。
外銷主管必須回答一個問題:「當業績掉了,你怎麼知道問題是出在業務不夠努力,還是市場本身沒有需求?」若 KPI 只有業績數字,這個問題永遠無法清楚回答。

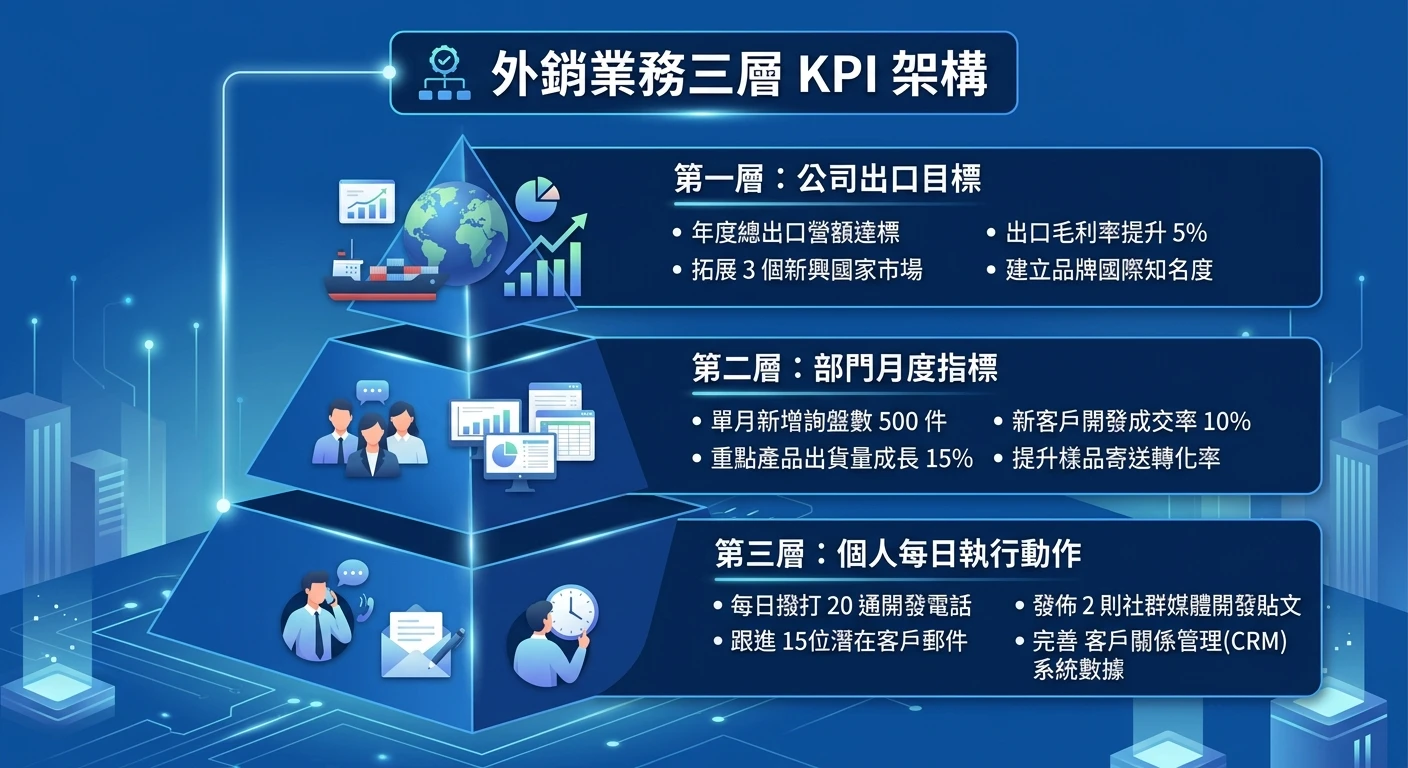

KPI 的三個層次
有效的外銷業務 KPI 體系需要三個層次對齊:
- 公司層(年度目標):出口金額目標、目標市場數、新客戶數佔比
- 部門層(月度指標):月度報價金額、新進入詢問階段帳號數、客戶留存率
- 個人層(週/日動作):每週發信量、每週新接觸買主數、每週跟進客戶筆數
三個層次的關係是:個人的執行動作量,決定部門的月度漏斗進度,部門進度決定年度公司目標是否能達成。缺少任何一層,KPI 就成了孤立數字。
外銷主管常見 KPI 設計失誤
| 失誤 | 後果 | 解法 |
|---|---|---|
| 只看月度業績 | 問題發生後 2-3 個月才被發現,難以補救 | 加入前置行動指標(發信量、回覆率) |
| KPI 設太多 | 業務不知道什麼最重要,每項都做一半 | 每層最多 3-5 個核心指標 |
| 主管與業務用同一套 KPI | 主管負責策略,業務負責執行,角色不同 | 分層設計,主管看轉換率,業務看執行量 |
| 忽略市場外部變數 | 誤把「市場疲弱」解讀為「業務懶」 | 加入海關數據市場指標,對比內外部數據 |
好的外銷業務 KPI 應能區分「懶還是市場問題」
這是主管 KPI 設計的核心目標。
舉例:如果一個業務「每週發出 30 封開發信」但「回覆率低於 1%」,問題可能在信件品質或目標名單不準確(信件本身的改善方向可參考B2B 外貿開發信完整攻略);如果「發信量達標、回覆率也正常」但「報價轉訂單率低」,問題可能在報價策略或競爭環境。
我們在輔導客戶設計 KPI 架構時,最常見的情況是:主管設了五六個指標,但每個月只看業績數字,其他欄位都是空的。這不是業務不填,而是主管開會時根本沒問——KPI 等於沒有 KPI。把確認流程建到每週會議裡,才能讓指標真的發揮作用。
有了前置行動指標,主管才能在一對一輔導時給出針對性建議,而不是只說「你要更努力」。
外銷業務的 B2B 成交週期通常在 3-6 個月(部分機械類、化工類可達 12 個月以上),在等待成交的過程中,前置指標是唯一可以即時調整的依據。
外銷業務主管 KPI 範例(可直接套用)
以下提供兩個情境的主管 KPI 範例,可依實際規模調整。
KPI 框架說明
外銷業務主管 KPI 的五大核心項目:
| KPI 項目 | 衡量什麼 | 建議基準設定 |
|---|---|---|
| 月新接觸買主數 | 開發漏斗的入口寬度 | 依市場與產業設基準,第一個月先測量現狀 |
| 月發信量(含追蹤信) | 執行動作密度 | 初期建議每人每週 30-50 封 |
| 回覆率 | 信件品質與名單精準度 | 主動開發回覆率 3-8% 為合理範圍 |
| 報價轉訂單率 | 轉換能力 | 依產業差異大,需建立自己的歷史基準 |
| 客戶留存率 | 既有客戶健康度 | 老客戶年留存率建議追蹤 |
範例情境 1:一人外銷部門
一人外銷部門的 KPI 設計須更精簡,不能設太多否則會失焦:
月度 KPI(一人外銷部門)
| KPI | 目標值(示例) | 說明 |
|---|---|---|
| 新接觸潛在買主數 | 20 家 / 月 | 含首次發信或 LinkedIn 接觸 |
| 進入詢問/試樣階段帳號 | 3 家 / 月 | 買主有具體回應或要求試樣 |
| 回覆率 | ≥ 5% | 回覆信件數 / 發信總數 |
三個指標就足夠反映業務是否在正確軌道上。設太多反而分散注意力。
範例情境 2:3-5 人外銷業務組
多人分工時,KPI 依職能分層追蹤:
開發專員(負責找名單和發信)——Keyman 驗證的工具與流程細節,可參考Email Finder 工具完整指南:
| KPI | 目標值(示例) |
|---|---|
| 週驗證 Keyman 名單數 | ≥ 50 筆 |
| 週發送開發信數 | ≥ 150 封 |
| 有效回覆率 | ≥ 3% |
業務代表(負責已回覆的客戶跟進)
| KPI | 目標值(示例) |
|---|---|
| 月跟進詢問帳號數 | ≥ 20 家 |
| 月寄出報價數 | ≥ 10 份 |
| 報價後 30 天追蹤率 | 100%(每份報價都需跟進) |
業務主管(看整體轉換率)
| KPI | 目標值(示例) |
|---|---|
| 月新進詢問帳號 | ≥ 8 家 |
| 月進入試樣階段帳號 | ≥ 3 家 |
| 報價轉訂單率(季度) | 建立基準後設目標 |
KPI 項目不宜過多:初期每層 3-5 個,待制度穩定後再細化。「設太多 KPI 等於沒有 KPI」是業務管理的常見陷阱。
業務助理 KPI 範例(協作執行層)
業務助理的 KPI 設計邏輯與外銷業務不同:助理的工作以「執行動作」為主,結果受到外部因素(客戶是否回覆)影響,所以 KPI 應追蹤執行動作的品質與速度,而非結果。
業務助理核心職責說明
業務助理的工作通常包含:
- 報價單製作(接到業務指示後,整理規格、計算金額、製作 PI)
- 客戶文件整理(商業發票、提單申請、裝箱單、Form A 等)
- 客戶往來追蹤記錄(更新 CRM 的客戶互動紀錄)
- 樣品出貨安排(聯繫貨代、確認地址、追蹤物流)
可透過外貿協會培訓中心的貿易文件相關課程建立基礎知識(了解外貿協會培訓中心課程)。
業務助理 KPI 項目範例
| KPI 項目 | 衡量指標 | 說明 |
|---|---|---|
| 報價單處理時效 | 接案到寄出 ≤ 24 小時 | 速度影響客戶體驗與回購意願 |
| 文件正確率 | 客戶退件率 ≤ 5% | 退件率過高代表品質需改善 |
| 每月跟進客戶筆數 | 依指派帳號數比例計 | 確認助理有主動追蹤,非被動等待 |
| CRM 更新完整率 | 每筆互動都有紀錄 | 評估是否有遺漏客戶接觸 |
主管如何追蹤助理執行力
主管追蹤助理時,重點是「執行動作」而非「結果」:
- 若助理的報價單每次都在 24 小時內完成,但客戶回覆率低,問題在業務端的客戶選擇,不在助理
- 若助理的文件退件率高,問題在執行品質,需要培訓或流程標準化
助理 KPI 與主管 KPI 的因果鏈說明
業務助理的「報價時效(24 小時內)」直接影響業務主管的「客戶體驗與報價轉換率」。主管在設計 KPI 時,應明確說明這條因果關係,讓助理理解自己的工作如何影響整體業績,而非只是完成任務清單。
採購 KPI 設定(外銷採購協作角度)
在外銷導向的製造廠或貿易商,採購部門的 KPI 設計往往被忽略,但採購與業務的目標若不對齊,容易產生內部衝突。
採購在外銷情境中的角色
外銷業務接到訂單後,採購部門的工作是確保:
- 原物料或半成品按交期進貨(不影響出口時程)
- 供應商品質穩定(不因品質問題影響出貨)
- 成本控制在報價範圍內(不因採購成本超標侵蝕毛利)
這三個方向直接對應採購 KPI 的設計框架。
採購 KPI 項目範例
| KPI 項目(採購kpi項目) | 衡量方式 | 說明 |
|---|---|---|
| 交期準確率 | 與訂單交期的偏差天數 ≤ 3 天 | 影響業務對客戶的交貨承諾能否履行 |
| 成本節省比例 | 相較上期同規格採購成本節省 ≥ 5% | 持續改善採購效率 |
| 供應商評分達標率 | 每季度評核,達標供應商比例 ≥ 80% | 品質穩定度的量化指標 |
| 緊急採購次數 | 每月 ≤ 2 次 | 緊急採購通常成本高,需控制 |
採購 KPI 與業務 KPI 如何對齊
採購與業務的常見衝突:業務承諾客戶「FOB 30 天交期」,採購為了壓低成本選了交期較長的供應商,導致出貨延遲。
解法不是設一方的 KPI 壓制另一方,而是在年度目標設定時,讓採購主管與業務主管共同確認優先順序:
- Q1 設定:業務主管與採購主管共同確認全年交期承諾標準
- 跨部門協作 KPI:加入「部門協作評分」項目,讓跨部門配合度成為可見指標
- 問題升級機制:當業務承諾的交期與採購能力有衝突時,有明確的決策流程
KPI 儀表板設計與工具選擇
KPI 設計完成後,還需要一套追蹤工具讓數據能夠被即時看到。
低成本方案:Google Sheets + Looker Studio
對 5 人以下的外銷業務組,Google Sheets 搭配 Looker Studio(前身為 Data Studio)是免費且已足夠的解決方案:
- Google Sheets:管理原始數據(每日/每週的發信量、回覆數、新客戶數)
- Looker Studio:連接 Sheets 資料,自動產出視覺化圖表
這套組合的限制是:需要手動輸入數據,若業務忘記更新就失去即時性;且版本管理容易混亂(尤其多人共用時)。
中階方案:CRM 系統內建 KPI 追蹤
美佳能海關數據 CRM 模組可以在同一平台完成從「找客戶名單→驗 Keyman→發信→追蹤→管理」的全流程,並自動記錄行動數據,減少手工統計負擔。
這意味著:每封開發信發出後,系統自動記錄;每次客戶回覆,系統自動更新帳號狀態;主管可以在儀表板上即時看到本週的發信量、回覆率、新進入詢問的帳號數,不需要業務手動填報表。
海關數據整合儀表板
進階儀表板的關鍵差異是:主管不只看內部行動數據(業務做了什麼),還能看外部市場數據(客戶在外面在做什麼)。
具體應用:
- 查看某個停滯客戶最近三個月的進口紀錄,判斷是否仍在採購同類商品
- 比對某個目標市場的進口總量趨勢,判斷是否值得繼續投入資源
- 追蹤競爭對手的出口目的地變化,了解他們的新市場動向
這些海關進出口數據的整合,讓 KPI 分析不只看「業務做了什麼」,也能結合「市場正在發生什麼」,讓主管做出更有根據的資源配置決策。
主管最需要看的 3 個核心儀表板數字
不論用什麼工具,建議主管每週至少關注以下三個數字:
| 儀表板數字 | 代表意義 | 解讀方式 |
|---|---|---|
| 新客戶觸及數(開漏斗) | 開發引擎的入口寬度 | 若數字低,業務時間可能被行政耗盡 |
| 進入詢問/試樣階段數(中漏斗) | 名單品質與信件品質 | 若觸及數高但此數低,問題在名單或信件 |
| 訂單轉換數(關漏斗) | 最終成果 | 若中漏斗正常但轉換低,問題在報價或跟進 |
三個數字就能判斷外銷開發引擎是否健康運作,以及問題卡在哪一個環節。
想把海關進出口數據整合進您的業務 KPI 儀表板?
加 LINE 了解美佳能海關數據 CRM 如何運作,讓數字不只反映業務的努力,也反映市場的真實動態。
如何把 KPI 落地成每週業務會議
KPI 如果只是月底填報表,等於沒有 KPI。落地的關鍵是週度節奏。

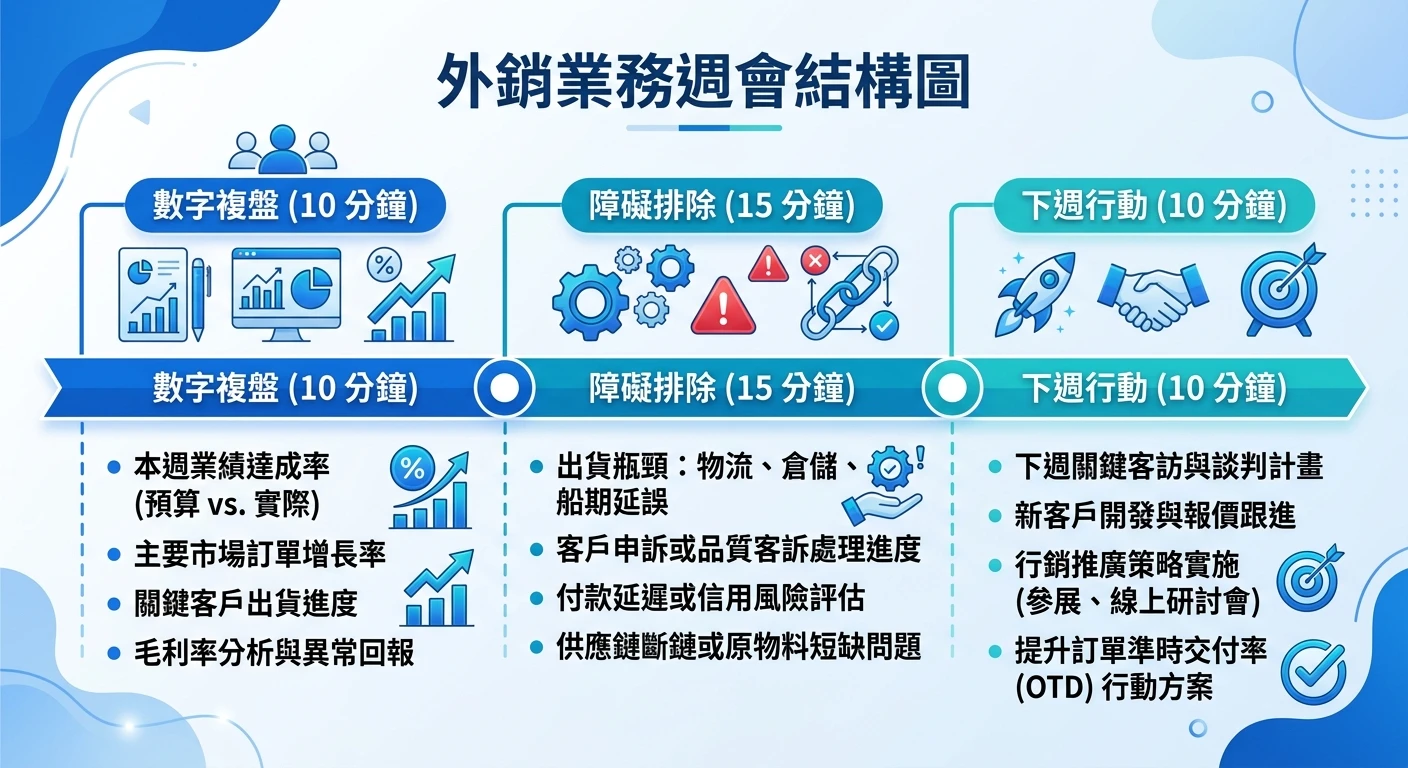

業務會議結構設計
建議的外銷業務週會結構(30-45 分鐘):
- 數字複盤(10 分鐘):各人回報本週前置行動量(發信數、新接觸買主數、進展的帳號)
- 障礙排除(15 分鐘):哪個客戶卡住了?原因是什麼?需要主管介入嗎?
- 下週行動(10 分鐘):具體說出下週要發信給哪些名單、哪些帳號要跟進
每週會議結束時,每個業務應有明確的下週行動清單,而非模糊的「繼續努力」。
避免 KPI 流於形式的操作要點
KPI 流於形式最常見的原因:
- 月底才填報表:等到月底才輸入數據,平時沒有追蹤,月底發現落差已難補救
- 主管不看數據:業務知道主管不看,就不認真填,系統資料品質低落
- KPI 沒有與輔導結合:數字落後了,但沒有後續的原因分析和改善計畫
解法是讓 KPI 追蹤成為每週會議的固定開場,主管親自確認數字,有落差就當場討論原因,讓業務知道這些數字是真的被看的。
數據驅動決策:聚焦有潛力的市場與客戶
每週從 KPI 儀表板中挑出一個值得加碼跟進的市場或客戶,讓會議結論有行動指向:
根據我們協助客戶建立週會習慣的觀察,剛開始的前兩週,業務通常不習慣說具體數字,傾向用「差不多」「還好」這類模糊回答。主管堅持問「具體是幾封、幾家」,兩週後業務自然會在週會前先整理好數字,追蹤效率明顯提升。
- 「這週發現泰國市場的回覆率比菲律賓高兩倍,下週加碼泰國名單」
- 「B 公司的採購負責人三個月沒回,但海關數據顯示他們上月進口量增加,值得換角度再聯繫一次」
有海關數據支撐的週會,能讓業務討論有外部依據,而非只靠感覺或主管的個人判斷。外銷業務團隊管理的完整框架可進一步參考,新市場與名單來源的拓展方法則可搭配國外業務開發方法一起規劃。
常見問題
外銷開發做了大半年數字還是沒起色,該怎麼判斷問題出在策略還是執行?
診斷外銷開發停滯的方法是分層確認 KPI 數字。首先看執行層:每月發信量是否達到設定的標準(例如每人每月 200 封以上)?回覆率是否在 3% 以上?若執行量低——問題在執行不足,可能是業務時間被行政耗掉,或目標名單不夠準確;若執行量達標但回覆率低——問題在信件品質或名單精準度,需要改善 Keyman 驗證或開發信內容;若回覆率正常但無法進入試樣或報價階段——問題可能在產品定位、報價策略或 Incoterms 選擇(FOB/DDP/EXW 的選擇影響客戶的採購決策)。美佳能顧問可協助您逐層診斷,加 LINE 預約一對一諮詢。
外銷業務主管 KPI 應設多少個?
建議每層 3-5 個,太多反而分散注意力。主管層應聚焦三個漏斗層次的核心轉換率:新觸及數(開漏斗)、進入詢問/試樣數(中漏斗)、訂單轉換數(關漏斗)。初期先測量現狀基準,再設定合理目標值,不要一開始就設太高的數字。
業務助理的 KPI 如何跟主管 KPI 掛鉤?
從流程因果鏈出發設計:業務助理的「報價時效(24 小時內完成)」直接影響業務主管的「客戶體驗與報價轉換率」;助理的「文件正確率(退件率)」影響「出貨延誤風險」與「客戶滿意度」。主管設計 KPI 時,明確說明助理執行動作與主管結果指標的連結,讓助理理解自己的工作對業績的具體影響。
採購 KPI 如何避免和業務目標打架?
在年度目標設定階段就讓採購與業務主管對齊優先序,並在 KPI 設計中加入「跨部門協作評分」,讓內部配合度成為可見指標。具體做法:共同確認全年標準交期、在發現衝突時有明確的升級決策流程,以及每季度評估採購與業務的協作順暢度,納入各自的 KPI 評核中。
KPI 儀表板用 Excel 就夠了嗎?
初期夠用,但隨著數據量增加與跨部門協作需求,Excel 的版本管理與即時更新能力會成為瓶頸。建議在 5-10 人外銷團隊規模時評估轉換至 CRM 系統。美佳能海關數據 CRM 可以自動記錄行動數據,減少手工填寫的負擔,並整合海關外部數據,讓儀表板同時反映內部執行進度與市場動態。
延伸閱讀
- 外銷業務團隊管理:外銷業務組建與職涯路徑完整指南
- 外貿協會培訓中心課程:提升業務能力的系統化途徑
- 預算有限外銷開發攻略:如何用最低成本展開開發
- 國外客戶開發完整攻略 2026:外銷陌生開發從零到第一張詢單
準備規劃外銷業務 KPI 體系?
加 LINE 詢問,顧問一對一協助您規劃外銷業務開發指標與數據工具配置,讓 KPI 不只是報表,而是實際決策依據。
或填寫表單,了解 KPI 儀表板與海關數據如何整合使用:
參考資料
